Calendrier, coût et financement
- 23 mai
-
Sommaire :

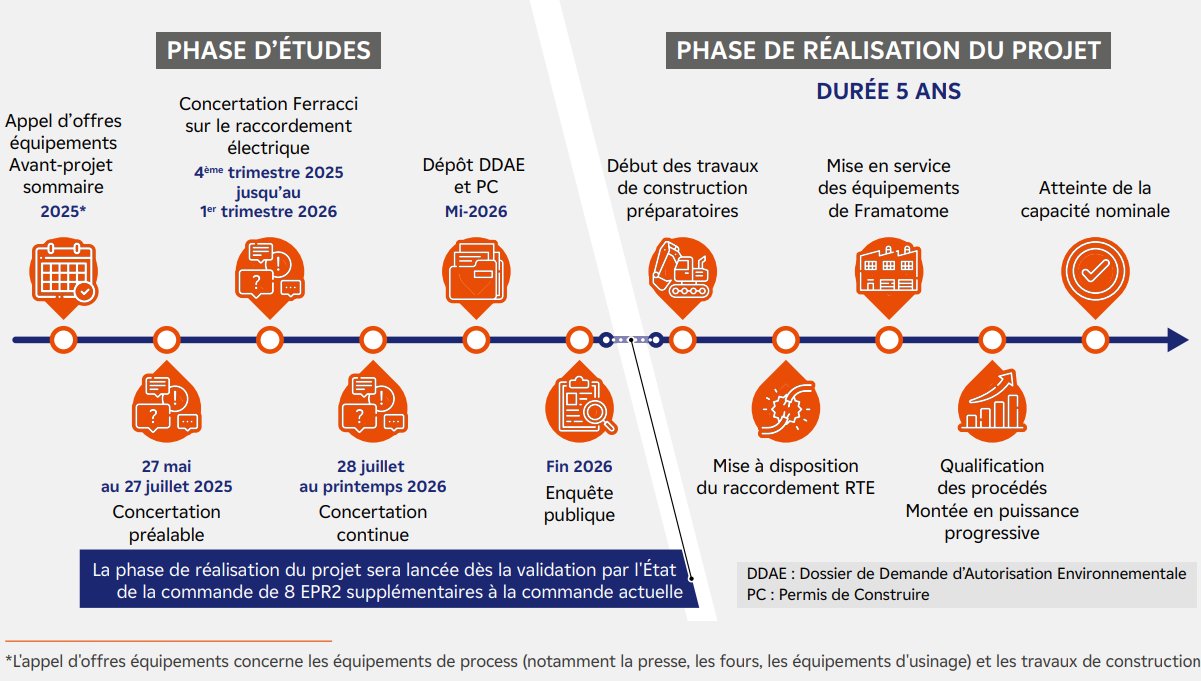

Le calendrier du projet
Le chantier de construction est envisagé en 2 phases pour permettre si besoin une montée en capacité graduelle, en intégrant des équipements complémentaires en fonction de l’évolution des besoins. Toutefois, aucune échéance calendaire précise n’est actuellement figée, l’évolution des capacités de production devant répondre à une demande conjoncturelle.

Le coût et le financement du projet

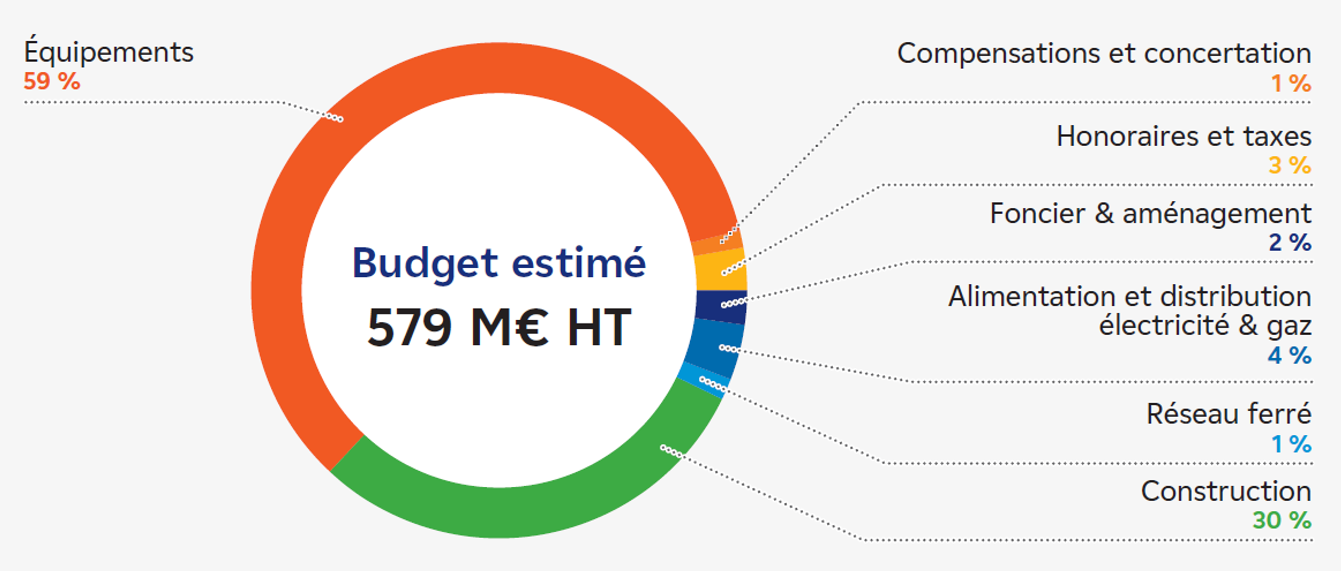

Au stade de la concertation préalable, le coût total du projet Forge+, intégrant foncier, bâtiments, travaux, équipements et la partie de la ligne THT s’élève à 579 M€, qui se répartissent comme suit :
